進入5月以來,南淝河河道護砌工程施工進入高潮。在整個南淝河工程施工現場3公里的戰線上,每天都有數百名施工工人不停忙碌,數十臺施工機械在連續運轉。
隨著汛期臨近,為了確保安全防汛、度汛,保證合肥市包河區、濱湖新區防汛安全。南淝河項目部打破常規施工方式,在因前期征地等多種原因延誤了較長工期的不利情況下,利用當前有利天氣和施工條件,制定了詳細的施工調度方案、調集了充足的施工機械設備,多開工作面,平行交叉施工搶抓工期。

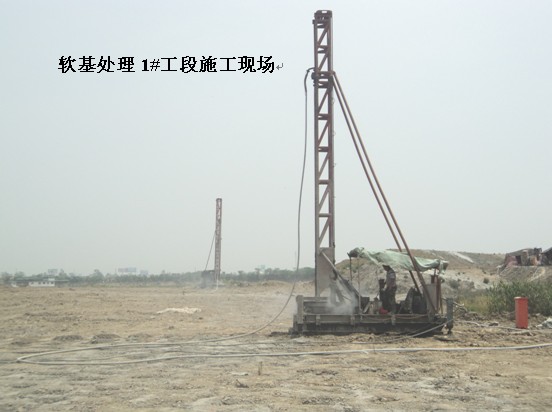

在軟基處理工段,就有四臺大功率打樁機械在同時施工。在施工電源無法保證多臺機械同時施工的困難局面下,新增了兩臺150KW大功率發電機進行發電,做到24小時歇人不停機連續施工,大大提高了施工進度,可以縮短近兩倍工期。

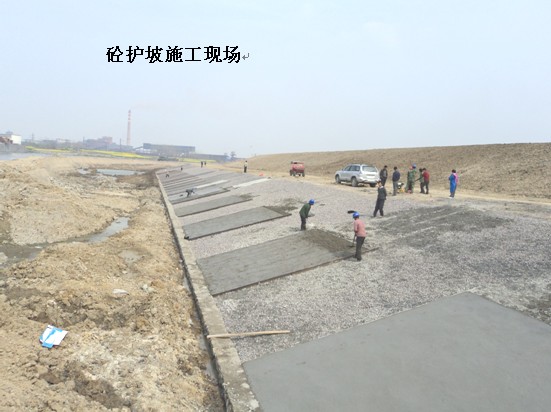

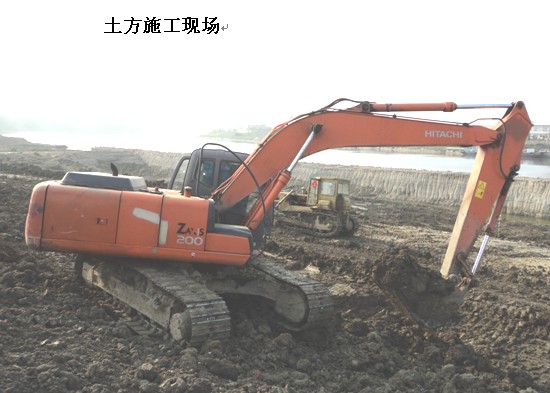

在砼護坡施工工段,數個專業施工隊同時施工,流水作業。土方隊整坡挖槽、砌石隊砌筑基腳、砼隊澆筑護坡。各施工隊之間首尾相接、環環相扣、互相配合,充分挖掘施工間歇時間,提高施工速度。同時加大投入,采用定型鋼模板、自制振搗與抹光相結合的震動行壓等措施有效的提高了施工質量和外觀。
在生態護坡施工工段,也利用數個專業施工隊同時施工,流水作業。充分挖掘節拍間歇時間,提高施工速度。同時根據生態砼護坡的特點,先期就做好了生態護坡試驗,大大提高了生態護坡的成活率。
與此同時,項目部合理安排施工管理和技術人員,有序調度施工機械和材料。在工作量明顯增加的情況下,做到施工現場事事有人管、事事能管好。3公里長的施工線上處處井然有序、人人盡職盡責。確保了工程成本、進度和質量得到有效管控。
